电动自行车充电雨棚安全建设要点

日期:2025-07-25

电动自行车充电雨棚怎么建才安全?遮雨、充电、消防三件事能否在几平方米内全部做到位?

一、为电动自行车集中停放和充电提供遮蔽与安全管理的场所

电动自行车充电雨棚不仅是一顶防雨棚,更是把结构、防火、电气、监控、管理整合在一起的“小型安全站”。核心功能包括:防风雨、防积水、阻燃隔离、规范布线、智能计费、异常断电、烟温预警、联动灭火、远程监管等。

二、为什么必须建设:分散充电带来的现实隐患

楼道“飞线”、室内私拉插线板、半夜无人看管的长时间充电,都是火灾高发原因。锂电池热失控升温快、烟雾毒性强,一旦着火,救援困难。把车辆和电源集中到室外或半室外的雨棚中,通过制度化管理和技术手段,能显著降低楼内起火概率,并把火势控制在早期。

三、风险点梳理:电气故障、过充电池、环境可燃物

电气端:插座老化、线缆接触不良、过载、短路。

电池端:过充、内部短路、劣质改装电芯。

环境端:闷热、通风差、可燃杂物堆积、棚体材料不阻燃。

雨棚设计要紧盯这些风险,围绕“早发现、快断电、有效灭火、顺利疏散”构建方案。

四、结构与布局:通道宽、分区清、排水顺、排烟畅

布局:按车辆数量与场地形状划分若干小区块,预留至少1.5米通道,出口不得上锁。

通风排烟:顶部或侧墙设置自然通风口,必要时配置排风机,火警时自动开启;烟囱效应要考虑。

排水:屋面坡度、檐沟、地面排水沟要一体考虑,避免雨水倒灌插座或控制箱。

防雷接地:金属构件需接地并按规范布设避雷针或接闪带。



五、材料与构造:阻燃、耐候、易维护

顶棚与立柱:金属或阻燃板材,耐腐蚀涂层;木质、塑料薄板应慎用或做阻燃处理。

线路敷设:金属线槽或阻燃PVC管,穿墙孔封堵防火泥;控制箱达到IP54以上,户外建议更高等级。

紧固件与铰链:耐久、抗锈蚀,便于后期检修拆装。

六、电气系统:从源头限制危险电流

智能充电终端:恒压恒流、过充保护、定时断电、负载均衡;扫码/刷卡计费,堵住“私接电”的口子。

漏电与过载保护:每路插座独立漏保+过流断路器,主进线配置隔离开关、SPD浪涌保护。

布线规范:强弱电分离,线缆选用阻燃型,接地可靠,连接端子压接到位。

功率管理:后台设定功率上限,错峰策略降低集中高负载。

七、消防探测:烟感、温感、气体探头组合使用

烟感负责早期阴燃识别,温感捕捉热失控迅速升温阶段;

可燃气体/一氧化碳探头用于检测电池泄气或不完全燃烧;

布点原则:顶部均匀分布,靠近电源集中区、线槽拐角等易发热点;

自检巡检:定期测试灵敏度与通讯状态,确保“报得出、传得到”。

八、灭火配置:降温与隔离同样重要

细水雾/喷淋:对锂电池火灾降温效果明显,需与电源切断联动,排水能力必须匹配。

气溶胶/惰性气体:对半封闭空间有效,户外雨棚密闭性不足时作用有限。

自动破裂管、水基型灭火器:布局灵活、触发迅速,适合小范围点状保护。

手提灭火器:ABC干粉+水系各备一只,张贴使用说明,夜间值守人员必须会用。

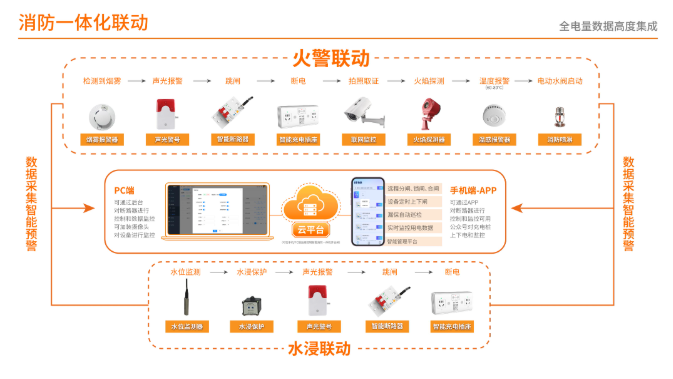

触发逻辑要清晰:探测→报警→断电→灭火装置启动→上传平台→人工干预。

九、声光报警与应急指引:第一时间让人撤离

雨棚内外安装声光警号与语音播报,当火警触发时立即提醒人员撤离;夜间无人值守场景,可联动物业广播或短信推送值班人员。地面标识清晰,夜间照明具备应急功能。

十、平台与数据化管理:看得见、调得动、追得溯

实时监测:电流、电压、温湿度、烟浓度、在线状态、故障事件一目了然。

远程控制:管理者可通过APP/PC端断电、复位、下发限功率策略。

报表与追溯:用电、告警、故障、运营收入按日周月统计,方便审计与优化。

接口开放:与消防物联网、社区管理平台、物业系统打通,形成统一监管闭环。

十一、运维与制度:设备好还不够,管理必须跟上

巡检计划:每日查看是否有私拉乱接,周检探测器与灭火器状态,月检线路紧固与接地电阻。

传感器校准:烟温气体探头都有寿命,需定期更换或校准。

软件维护:平台定期升级补丁,防止数据丢失与信息泄露。

应急演练:明确断电流程、疏散路线、灭火器使用步骤。

用户规范:禁止私改电池、长时间占位、堆放杂物,违规要有处罚机制。

十二、法规与标准:建设前先核对地方要求

各地住建、消防、城管等部门对集中充电点有明确要求:耐火等级、消防设施、电气安全、管理主体、验收流程。项目启动前需主动咨询当地主管部门,按要求设计、报批、验收,避免返工浪费。

十三、场景差异:小区、园区、商街各有重点

住宅小区:夜间集中使用、人员素质参差、无人值守多,重点是自动化探测与远程告警。

工业园区:车辆数量大,可与员工系统绑定,关注功率分配与高峰管理。

商业街区:空间碎片化,可采用模块化、小型化雨棚分散布点。

老旧城区/城中村:预算有限,优先保证“断电+报警+基本灭火”三要素。

十四、施工与验收:细节决定最终效果

施工阶段:电缆接头压接、绝缘测试、接地电阻测量、喷淋试水、探测器调试都要留存记录。

验收环节:功能联动测试一项不漏;设备标识、操作说明张贴到位。

资料归档:设计图、竣工图、设备清单、检测报告统一归档,方便后续维护。

十五、常见误区:别让“雨棚”变“隐患棚”

只遮雨不阻燃;只装插座不做保护;探测器装上却未联网;灭火器过期没人换;报警后无人响应;线路改造随意接入,破坏原有保护设置。任何一个环节缺失,都可能在关键时刻失效。

电动自行车充电雨棚的价值,不在于“搭起一个棚子”,而在于把风险前置识别、把控制措施落地、把管理责任明确。建设前问清三件事:要控制的风险是什么;配置是否对症;谁来维护、如何维护。答案清楚了,雨棚才能真正做到“遮雨更遮险”。
